Dossier du doublement de la ligne ferroviaire Aix les Bains – Rumilly – Annecy

Abandon du doublement de la voie ferrée entre Annecy, Rumilly et Aix les Bains. Chronologie d’un naufrage

Dans notre pays, lorsqu'il s'agit de la route, on élargit ; pour le rail, on réfléchit...

Crée il y a 160 ans et toujours à voie unique

En 160 ans d’existence, cette ligne ferroviaire n’a eu droit à aucune modernisation, si ce n’est son électrification en 1950.

Elle est à voie unique et longue de 40 km. Elle comporte quelques voies de croisement qui permettent juste la circulation de 3 trains aux heures de pointe dans chaque sens.

Le moindre retard d’un train a des répercussions immédiates sur les circulations dans l’autre sens.

La synchronisation obligatoire du passage des trains et leur arrêt dans les voies d’évitement handicape également le temps de parcours.

C’est une des lignes en voie unique les plus chargées de France.

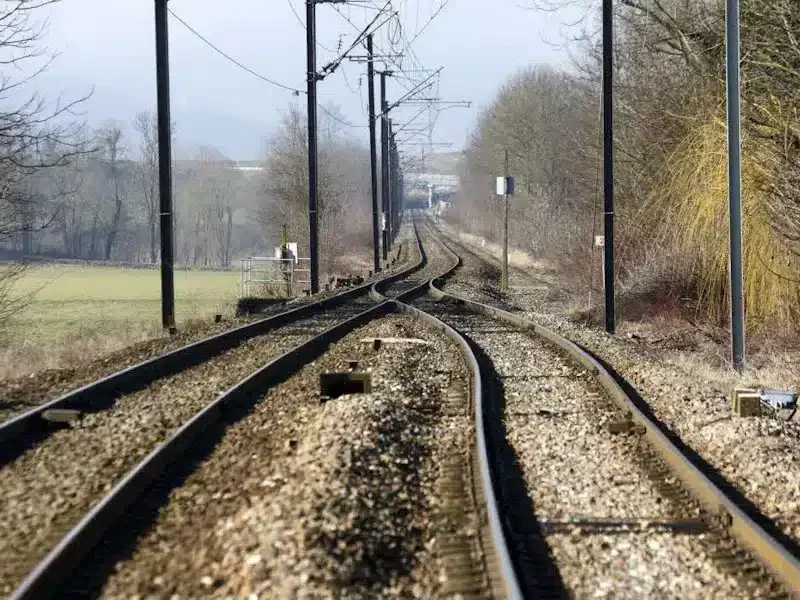

passage à une voie de la voie ferrée

400 000 habitants à desservir

Annecy et son agglomération : 215 000 habitants

Rumilly et son agglomération : 34 000 habitants

Aix les Bains et son agglomération : 80 000 habitants

En prolongement immédiat, Chambéry et son agglomération  :  140 000 habitants

Plan de la ligne ferroviaire entre Aix les Bains et Annecy

Le projet voté en 2015 par la Région pour le CPER 2015-2020

Une première phase pour 160 millions d’euros.

L’objectif est de pouvoir ajouter un train par heure dans chaque sens, d’augmenter la vitesse commerciale et la régularité.

Schéma évolution desserte Aix les Bains Rumilly Annecy avec les deux phases du doublement
Carte du doublement prévu en 2015 en deux phases

En 2025, rien n'a été fait. Le nouveau CPER de la Région prévoit juste 2 millions pour réfléchir !

passage à une voie de la voie ferrée

Pour l'autoroute, on ne réfléchit pas, on élargit quoiqu'il en coute.

En 2015, l’Etat et la société autoroute AREA ont proposé de doubler l’échangeur nord de Chambéry avec une bretelle d’accès directe vers Annecy.

En 2022, le projet est terminé.

A noter que le cout de près de 100 millions d’euros n’a pas été financé par AREA comme l’a prétendu l’ancien maire de Chambéry Michel DANTIN, mais à 100% par des sur-augmentations de péage.

Schéma du doublement de l'échangeur autoroutier de Chambéry Nord

L'alternative, un élargissement de l'autoroute A41 ?

Le prochain épisode ?

Autoroute A41 Aix les Bains Annecy en heure de pointe

Chronologie d'un naufrage

3.3 3 votes
